項目建設加速度 | 山東肥城公司110KV變電站—海晶站成功并網投用
5月21日下午,肥城公司110KV變電站—海晶站啟用儀式隆重舉行,肥城公司主要負責人、國網肥城供電公司及二期項目指揮部工作人員參加了儀式。15時許,隨著一臺臺設備的合閘供電,肥城公司110KV變電站—海晶站正式并網投入使用。

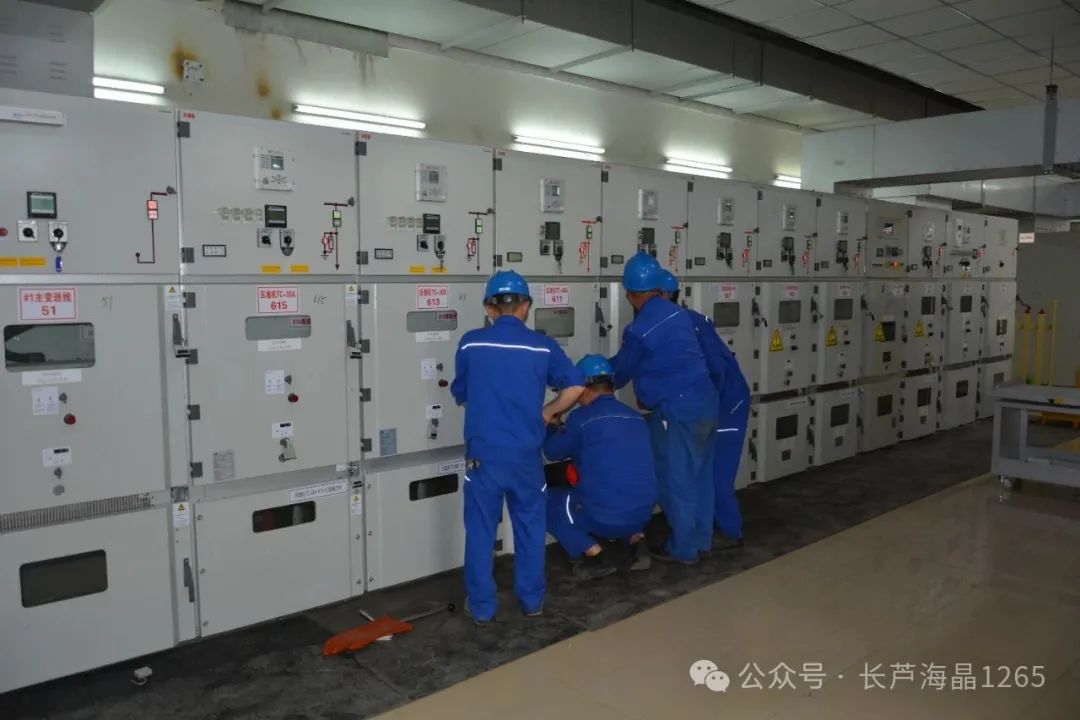

該項目包含主變壓器、GIS間隔、高低壓成套柜等設備共計60余臺套,涉及一期項目內改造柜體30臺。肥城公司作為建設單位,自2月20日取得國家電網接入方案批復以來,充分調動各方資源,攻堅克難,以不屈不撓的意志,歷時3個月時間,完成了從設計施工,到竣工驗收,再到并網投運的全部工作,比常規時間提前了近2個月,展現出高效的執行力和項目推進能力。
國網肥城供電公司對海晶站項目給予了全力支持,自方案批復階段開始,便積極發揮協調作用,主動與各方溝通對接,加速推進海晶站的各項審批手續辦理,有效縮短了流程耗時,為企業的快速發展提供了堅實保障。在啟用儀式上,肥城公司特意為國網肥城供電公司送上了錦旗,以表達誠摯的感謝。
海晶站的正式投用,不僅標志著肥城公司精制鹽二期項目將全面進入設備試運行階段,還有效降低了生產成本,助力肥城公司在“降本”與“增效”的道路上實現雙贏,推動企業持續穩健發展。
下一步,肥城公司將全力做好設備試運行工作,嚴格落實“三保一控”措施,以高效、嚴謹的工作態度,全力落實每項建設任務,為項目如期投產貢獻力量。
